Bucureștenii resimt din greu problema termoficării din Capitală, care îi lasă frecvent fără apă caldă pentru zile întregi. Dacă în iarna trecută multe cartiere s-au confruntat și cu lipsa căldurii, ca urmare a avariilor frecvente la sistemul de furnizare a agentului termic din rețeaua orașului, primarul Bucureștiului Nicușor Dan s-a arătat optimist pentru iarna 2022-2023. Acesta a explicat de ce locuitorii Capitalei nu vor mai resimți atât de mult problemele din termoficare și în sezonul ce urmează.

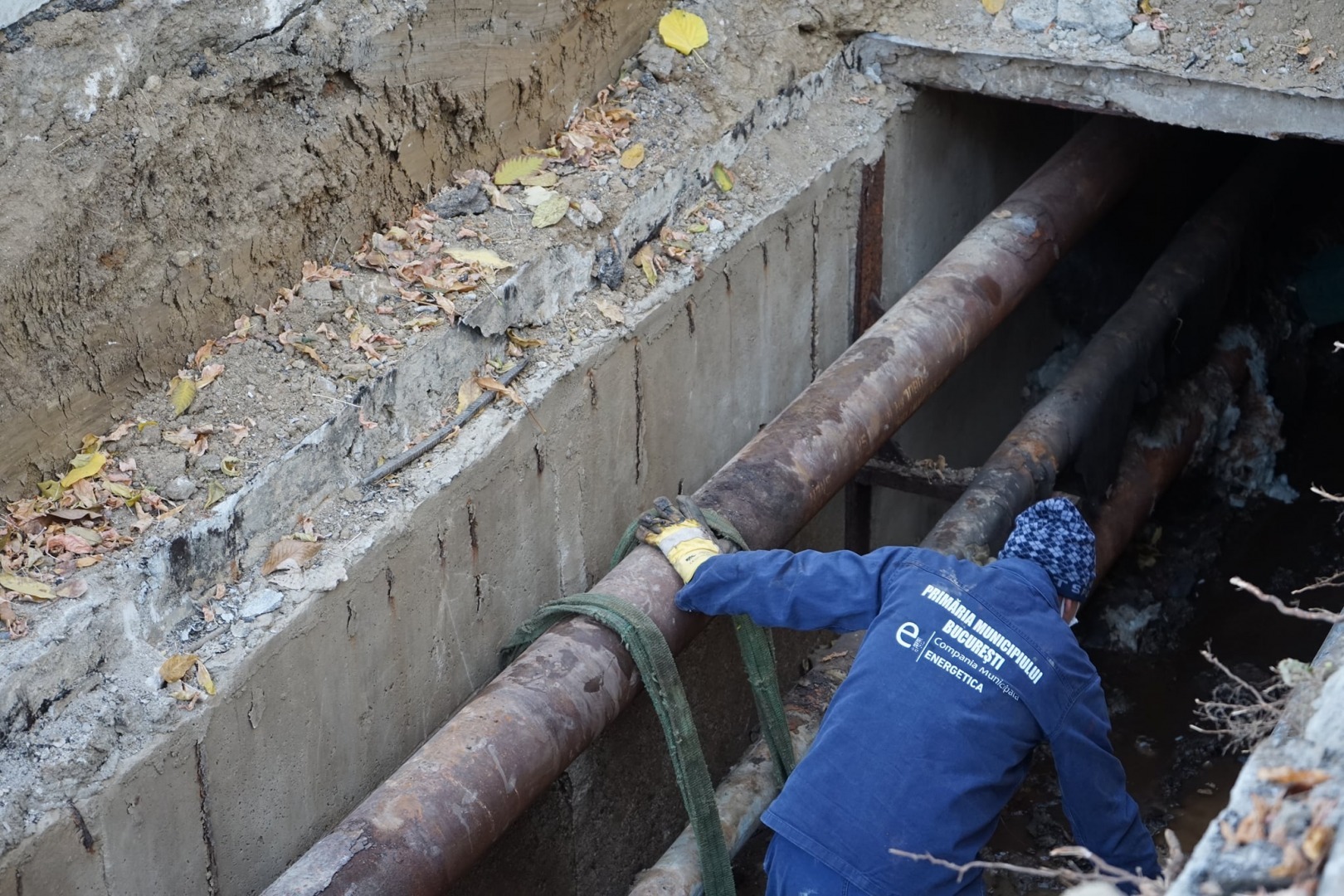

Mulți dintre locuitorii Bucureștiului se confruntă de câteva ierni cu lipsa căldurii sau cu lipsa apei calde pentru zile îndelungate. Deși și-au exprimat revolta către primarul general al Capitalei, edilul a anunțat în nenumărate rânduri că sistemul de termoficare este învechit, iar avariile încep să se resimtă tot mai des. Singura soluție o reprezintă înlocuirea vechilor conducte cu unele noi, o lucrare ce durează ani buni și necesită sume impresionante investite.
Edilul general al Capitalei a făcut însă estimări optimiste cu privire la situația sistemului de termoficare din iarna 2022-2023. Nicușor Dan susține că, din punct de vedere al furnizării agentului termic, bucureștenii vor avea un sezon rece mai ușor decât cele precedente, după ce înlocuirea a 30 de kilometri de rețea și achiziționarea unor centrale mici pentru punctele termice a îmbunătățit per total sistemul.
„Iarna care s-a încheiat am stat mai bine. Cea mai grea iarnă, din punct de vedere al consumatorului bucureştean, a fost iarna 2020 – 2021, pentru că s-a acumulat toată lipsa de intervenţie care ar fi trebuit făcută în ani de zile. Iarna 2021 – 2022 a fost mai bună şi chiar mult mai bună în multe zone din Bucureşti, adică au fost cartiere întregi care nu au avut probleme şi care avuseseră în iarna dinainte. Iarna 2022 – 2023, în măsura în care o să avem centrala de la Titan, aceste centrale în puncte termice şi lucrările pe care le-am menţionat, o să fie mai bună decât iarna precedentă”, a susţinut Nicușor Dan, într-o conferinţă de presă, la sediul primăriei.
Primarul Capitalei a amintit că mai sunt patru tronsoane de rețea, fiecare a câte zece kilometri, ce se află în lucru. Nicușor Dan a amintit că anul trecut au fost schimbați 15 kilometri de rețea principală și consideră că în acest an vor fi înlocuiți alți 30 de kilometri.
[rssfeed id='1609318597' template='list' posts=2]„În ceea ce priveşte reabilitarea reţelei primare, adică conductele de pe reţeaua principală care transportă agentul termic, avem în acest moment trei şantiere deschise pe tronsoane care au aproximativ 10 kilometri. Avem tronsonul din Ferentari, avem tronsonul din Romană – Mihalache şi avem tronsonul din zona Progresul.
În luna iunie se va deschide un alt tronson de 10 kilometri în zona Pantelimon. Aici contractul a fost semnat demult, numai că suferim aici din lipsa materiilor prime. Comanda pentru conducta care să fie pusă la acest tronson din Pantelimon a fost făcută, livrarea o să fie abia la jumătatea lunii iunie, moment în care, cum am spus, vom deschide şi acest şantier. Mai avem un şantier în achiziţie, zona Colentina, depunerea ofertelor până pe 30 mai în SEAP”, a precizat primarul.
Nicușor Dan a mai menționat că se vor suplimenta sursele de producție ale Termoenergetica prin achiziția unei centrale provizorii la Titan. Aceasta ar urma să asigure agentul termic pe perioada iernii. Totodată, în urma rectificării bugetare, Primăria Capitalei va cumpăra și mai multe centrale mici pentru 10 puncte termice, aflat cu precădere la finalul liniei de rețea, care să furnizeze căldură și apă caldă în zonele cu probleme. Astfel de măsuri sunt pregătite pentru Sectoarele 1 și 2.
„Contractele sunt făcute pe un an, cu posibilitatea de prelungire. Sunt module care funcţionează pe gaz şi care, pur şi simplu, încălzesc apa. Sunt mobile. Ele trebuie racordate la apă, la curent electric, la gaz. Capacitatea celei de la Titan este de aproximativ 60 de gigacalorii. Capacitatea celor mici de 1-2 gigacalorii”, a explicat Nicuşor Dan.
Totodată, primarul Capitalei a menționat că se continuă lucrările de reparații pe diferite tronsoane, acolo unde avariile sunt tot mai frecvente și mai serioase. De asemenea, pentru a reabilita 210 kilometri de rețea din fonduri europene a fost lansată licitația ce va fi împărțită pe cinci loturi. Este posibil ca într-o lună și jumătate să se semneze contractele pentru proiectare și execuție, după cum a precizat edilul.
